Centrala pe gaze de la Mintia a făcut un pas important spre intrarea în exploatare, după ce turbina pe gaz nr. 1 a fost aprinsă și a funcționat pentru prima dată cu gaz natural. Anunțul a fost făcut de premierul Ilie Bolojan, care a precizat că urmează finalizarea testelor și sincronizarea instalației cu rețeaua electrică.
Potrivit șefului Guvernului, prima aprindere a turbinei reprezintă o etapă tehnică importantă pentru una dintre cele mai mari investiții din sectorul energetic românesc din ultimii ani.

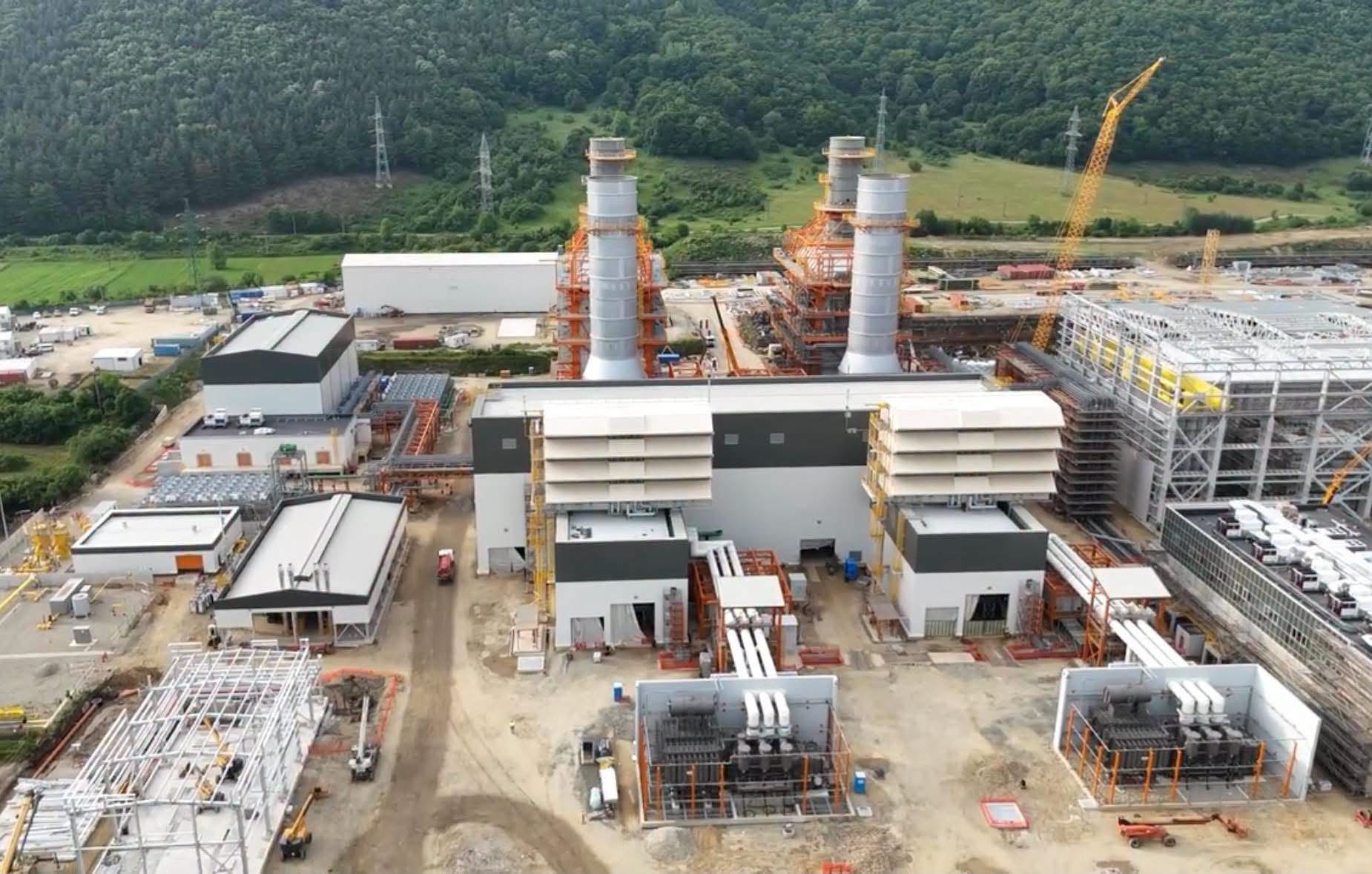

Lucrările au avansat în ultimele luni, după ce, în iunie, proiectul era realizat în proporție de peste 80%. Pe 15 iunie au fost puse sub tensiune instalațiile necesare racordării turbinei la rețea, iar acum a avut loc prima funcționare pe gaz natural.
Următoarea etapă este finalizarea testelor și sincronizarea cu rețeaua, după care centrala ar urma să livreze primii megawați în Sistemul Energetic Național.
Cele două turbine pe gaz vor avea împreună o capacitate de aproximativ 1.100 MW. După finalizarea ciclului combinat, capacitatea instalată a centralei va ajunge la circa 1.700 MW. Investiția privată depășește 1,2 miliarde de euro și este realizată pe amplasamentul fostei termocentrale pe cărbune de la Mintia.
Premierul Ilie Bolojan susține că noua capacitate de producție va contribui la creșterea cantității de energie produse în România și la reducerea dependenței de importuri, în special în perioadele cu un consum ridicat, precum serile și sezonul rece.
„Pentru România, asta înseamnă mai multă energie produsă în țară, mai puține importuri și o capacitate mai bună de a acoperi consumul în perioadele dificile, mai ales seara și iarna”, a transmis premierul.
Acesta a mai precizat că, împreună cu centrala de la Iernut, noile capacități de producție pe gaz ar urma să contribuie, de anul viitor, la consolidarea siguranței Sistemului Energetic Național.
Ilie Bolojan a mulțumit echipelor investitorului și autorităților implicate în derularea proiectului și a subliniat importanța continuării colaborării dintre instituții, astfel încât testele și etapele următoare să fie finalizate fără noi întârzieri.
