Investițiile Aparegio înaintează la Tismana

2

Aparegio Gorj continuă implementarea proiectelor de investiții destinate modernizării și extinderii infrastructurii de apă și apă uzată din județul Gorj. Unul dintre cele mai importante contracte aflate în derulare este CL13 – „Execuție rețele de canalizare și apă în Tismana, inclusiv stații de pompare și conducte de refulare”, investiție care va contribui la dezvoltarea serviciilor de utilități publice din orașul Tismana și localitățile aparținătoare.
Contractul este inclus în „Proiectul Regional de Dezvoltare a Infrastructurii de Apă și Apă Uzată în Județul Gorj”, iar lucrările sunt executate de Asocierea SC Excelsior Fluss Group SRL – Consorzio Stabile EBG Group. Valoarea investiției este de 43.114.390,39 lei, fără TVA.
Contractul a fost semnat în data de 14 iunie 2022 și are o durată totală de implementare de 54 de luni. Termenul de finalizare a lucrărilor este stabilit pentru 16 decembrie 2026.
Investiția cuprinde lucrări complexe pentru modernizarea sistemului de alimentare cu apă și dezvoltarea infrastructurii de canalizare. Printre acestea se numără remodelarea hidraulică a conductei de transport Ruseața – Gornovița, reabilitarea parțială a rețelei de distribuție a apei din localitățile Gornovița, Topești și Vâlcele, realizarea conductelor de transport și echilibrare hidraulică, construirea a două stații de pompare pentru creșterea presiunii în rețea și amenajarea a șapte cămine de sectorizare.
Totodată, proiectul prevede înființarea unei rețele de canalizare în zona centrală a orașului Tismana și în localitățile Pocruia, Isvarna, Costeni și Celei, precum și construirea a 16 stații de pompare pentru transportul apelor uzate și a conductelor de refulare aferente.

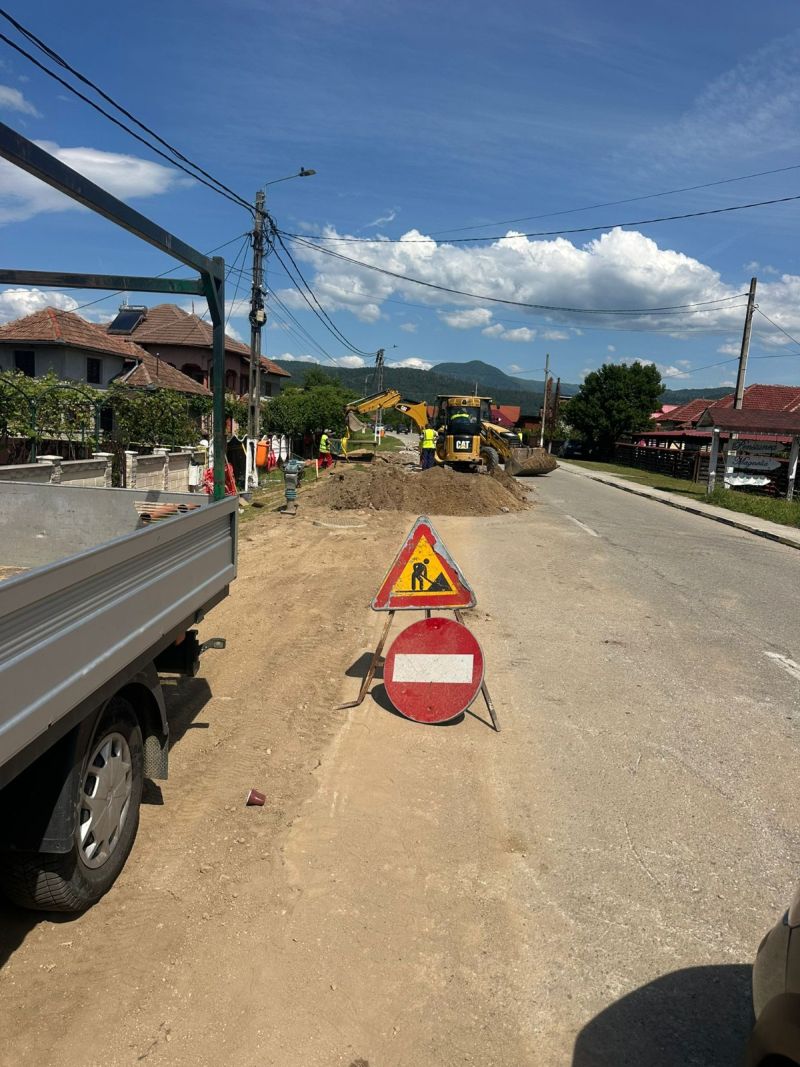

La finalizarea investiției, locuitorii din Tismana și localitățile incluse în proiect vor beneficia de servicii moderne de alimentare cu apă și canalizare, conforme cu standardele europene privind protecția mediului și sănătatea publică. Potrivit ultimei raportări, progresul fizic al contractului a ajuns la 65,90%.

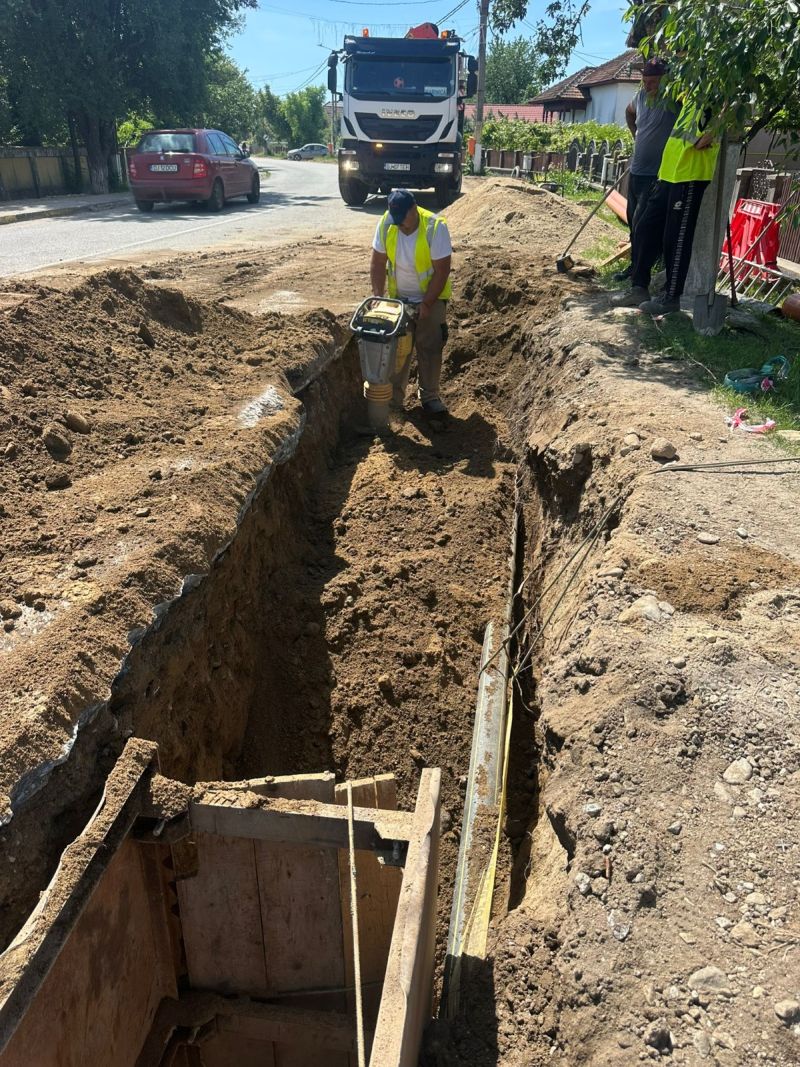

În cadrul componentei de alimentare cu apă au fost executați 3.206 metri de rețea reabilitată în localitățile Gornovița, Topești și Vâlcele, reprezentând 52,43% din cantitatea prevăzută, precum și 6.886 metri de conducte de transport și distribuție, ceea ce înseamnă 69,89% din totalul contractat.
În ceea ce privește lucrările de canalizare, constructorul a realizat 17.807 metri de rețea de canalizare, respectiv 55,44% din lungimea totală prevăzută în contract, și 3.206 metri de conducte de refulare, reprezentând 44,11% din cantitatea contractată.
De asemenea, în luna aprilie 2026 au fost executați suplimentar 360 de metri de rețea de canalizare și 200 de metri de conducte de refulare.
În perioada următoare, constructorul va continua extinderea rețelelor și va începe execuția stațiilor de pompare prevăzute în contract, astfel încât lucrările să fie finalizate în termenul asumat.
Reprezentanții Aparegio Gorj subliniază că implementarea acestui proiect contribuie la creșterea calității vieții locuitorilor din Tismana și localitățile învecinate, precum și la dezvoltarea durabilă a comunităților deservite.
I.M.
